竖式冷却器的安装及调整

发布时间:2016-08-31 阅读量:

字号:

竖式冷却器是活性石灰烧成系统的主要热工设备之一,它的特
点是金属构件多、设备高大,且是在地下安装,吊装困难,故在安装时要严格按图纸要求进行。本安装说明仅提供安装的顺序和主要的技术要求,现场安装时可视具体条件灵活掌握。

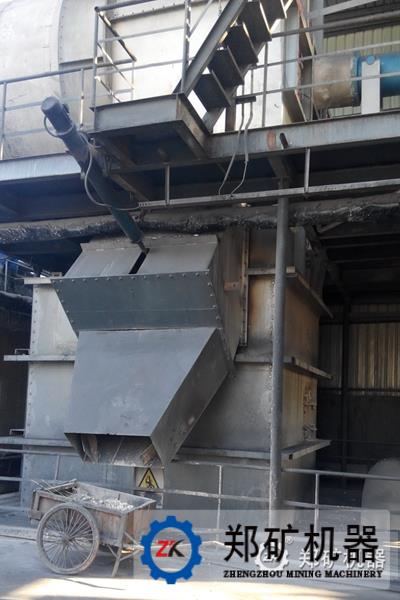

冷却器

1、冷却器支撑装置的安装
1.1 检查水泥基础尺寸是否符合要求
1.2 将支撑及加固槽钢按冷却器总图所示安装就位,安装时要确保各支撑的不垂
直度不大于 3mm。
2、下部冷却风室及冷却器主体的安装
下部冷却风室的制造厂已组焊成一整体,安装时将其座落在支撑上,在两件的
结合处可视情况加薄垫进行调整,使冷却风室的上平面的不平度不大于3mm。

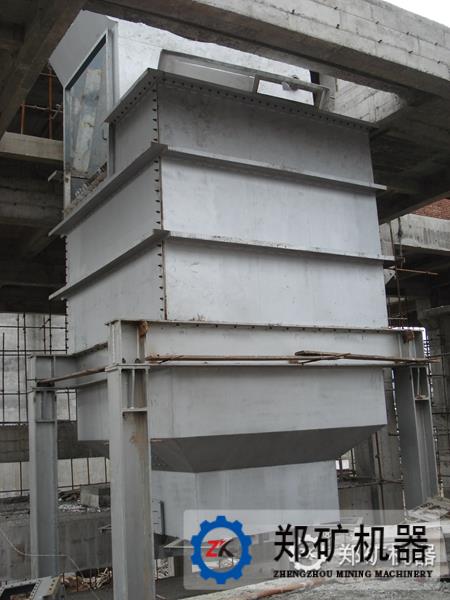

冷却器

3、窑头罩及窑头密封的安装
3.1 窑头罩的安装待回转窑筒体安装就位后再进行。
3.2 窑头密封的安装待回转窑筒体和窑头罩全部安装就位后再进行,安装时需注
意密封片叠压的方向要与回转窑旋转的方向一致。
4、通风系统的安装
通风系统在冷却器内与主体的上部相接,在制造厂内已组焊成小部件,现场只需找正位置施焊即可。焊接时要注意焊条的选用,特别是耐热钢与耐热钢间的焊接及耐热钢与普通钢板的焊接。
5、其它部件的安装
其它部件如:大料清出门装置、下料斗装置、振动出料装置及
篦条装置等均在冷却器主体安装定位后,根据工艺给定的位置安装。各部件相互联接处须严密,不得有间隙,大料清出门应开闭灵活。

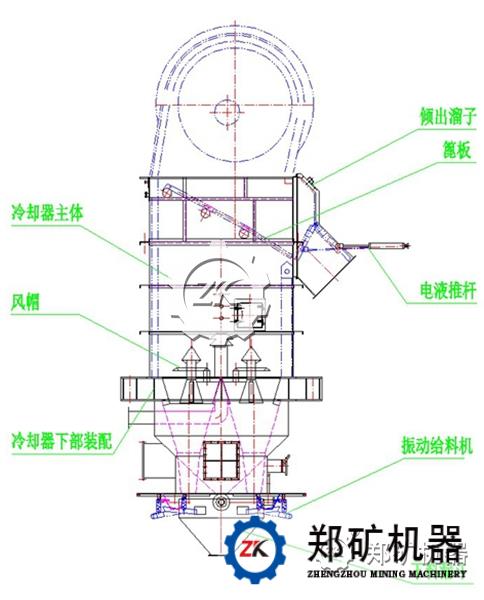

冷却器结构图

6、*后的调整焊接
竖式冷却器全部安装就位后, 应进行*后的调整。 检查、 确
认各部尺寸是否正确,当确认无误后,将各处螺栓再次扭紧,并按图示要求将冷却器各结合处进行气密性焊接,以防气体外溢。
7、耐火材料的砌筑
耐火材料的砌筑可视各设备的安装情况分别进行, 砌筑时须严
格按图纸及耐火材料砌筑要领进行。

郑矿

在线留言

  • 您的姓名

  • 您的联系方式 *

  • 需求信息内容

联系方式

手机:156 3901 3559

微信:156 1765 6612

邮箱:3658592191 @qq.com

Q Q:3658592191

公司地址

工业园区:河南省荥阳市乔楼蔡砦工业区

郑州办公区:郑州市西三环279号国家大学科技园东区13号楼15楼

Copyright © 企业集团有限责任公司 版权所有 京ICP备100011043号
